Во время заседания, отвечая на вопросы депутатов, руководитель Теплосетей Олеся Душкевич и исполнительный директор думы Сабине Шнепсте указали на отсутствие оснований для принятия решения о лишении Теплосетей Европейского финансирования в размере 5,3 млн евро из-за внезапно якобы обнаруженного конфликта интересов, подведомственным Министерству финансов Центрального агентства по финансовым договорам (CFLA).
Так, руководитель Теплосетей Олеся Душкевич рассказала присутствующим, что от CFLA и вовсе нет никаких решений, а только «рекомендации», в то время, когда Бюро по надзору за закупками (IUB) не выявило в закупке никаких нарушений Закона о публичных закупках. Также, исполнительный директор думы Сабина Шнепсте признала, что члены закупочной комиссии думы, которые проводили данную закупку, в лице Анатолия Кривиньша также высказали мнение об отсутствии какого-либо конфликта интересов во время закупки.
Примечательно, что Теплосети направили от своего имени в CFLA претензию, чтобы доказать, что действия агентства являются необоснованными и противоправными. Также предприятие обратилось в Министерство финансов и Министерство экономики, указав на противоправные действия CFLA.

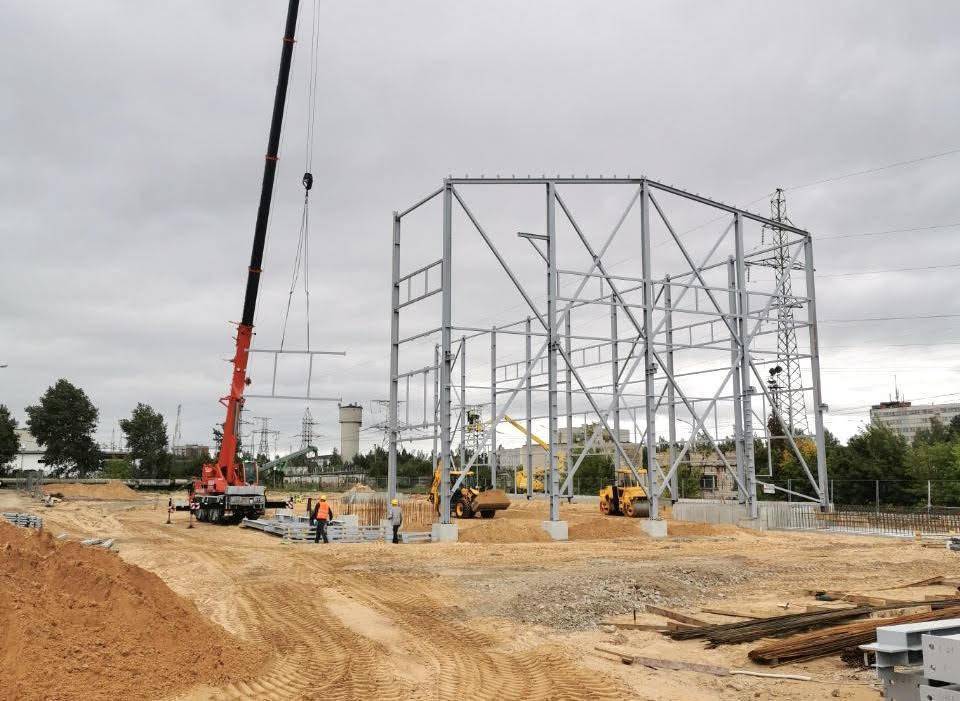

Напомним, что договор на строительство новой котельной на щепе был подписан в Даугавпилсской городской думе 8 августа 2019 года, а успешная реализация проекта должна позволить городу самостоятельно производить всю необходимую теплоэнергию без привлечения частников, которым, начиная с 2007 года, Теплосети перечислили за тепло порядка 60 млн евро.
Любопытно, что на протяжении последних 10 лет в Даугавпилсе делалось все, чтобы город не смог самостоятельно производить всю необходимую теплоэнергию.
Так, в 2009-2014 годах прежним руководствам Даугавпилсской городской думы было упущено порядка 20 миллионов евро европейского финансирования на развитие Теплосетей.
- В начале 2014 года Министерством экономики была аннулирована лицензия на строительство когенерационной станции на территории ТЭЦ-3. В марте 2018 года реализация данного проекта котельной мощностью 36 МВт на территории ТЭЦ-3 также была под угрозой из-за задержек с проведением закупочной процедуры;
- в мае 2018 года стало известно о попытке привлечь к 14-миллионному конкурсу экспертов из «закупочных схем»;
- в июне 2018 года произошел скандал с «подделкой» резолюции исполнительного директора Инги Голдберги;
- а о наличии угрозы потери европейского финансирования из-за задержек с проведением строительной закупки сообщалось еще в октябре 2018 года.
При реализации проекта новой котельной - начиная с отопительного сезона 2021/2022 года, станет возможным самостоятельное производство всей необходимой для Даугавпилса теплоэнергии без привлечения нынешних частных поставщиков тепла - SIA Fortum Daugavpils (ранее - Sprino), SIA BK Enerģija, SIA Latneftegaz и SIA Cefus.
Как говорил Бондарс, для Лачика ничего не стоит похоронить этот проект. Ведь только тогда он сможет с лёгкостью для частников приватизировать Теплосети. К этому и ведёт нас дедуля в малиновом пиджаке
Неудивительно. Искать виноватых и оправдывать себя это у них партийное. С одной оговоркой - почти у всех. Июные представители этой шайки уже преуспели в этом своих учителей.
