На Игналинской АЭС не смолкают споры 1

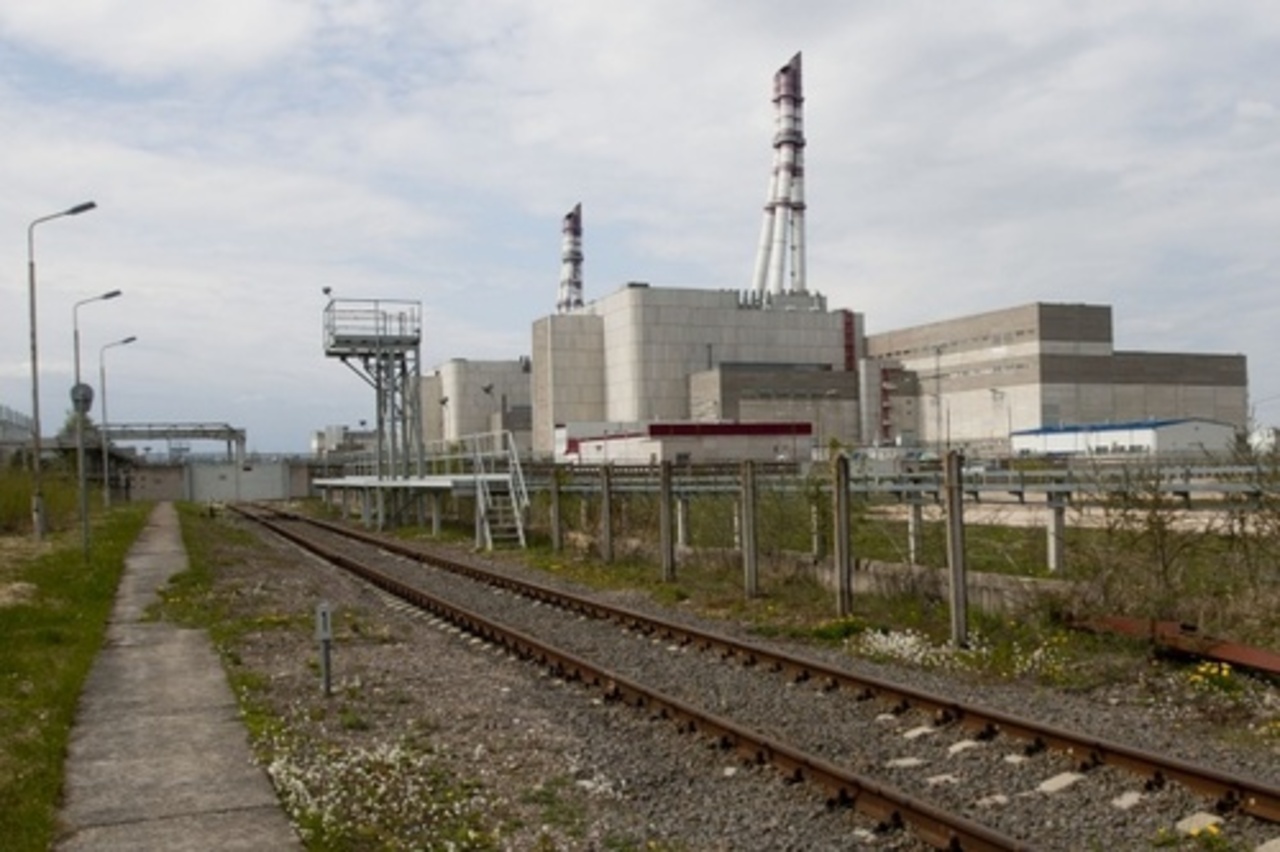

фото DELFI (K.Čachovskio nuotr.)
фото DELFI (K.Čachovskio nuotr.)

Министр энергетики Литвы Арвидас Секмокас утверждает, что не доверяет концерну NUKEM Technologies, который должен выполнить проекты по закрытию Игналинской атомной электростанции (ИАЭС). Концерн в свою очередь утверждает, что литовские партнеры не помогают решать проблемы, возникающие на объекте, сообщает lrt.lt.

Выполнение проектов в связи с закрытием ИАЭС опаздывает на два года и даже больше. Заказчик утверждает, что заплатит подрядчику только тогда, когда тот даст гарантии, что все проекты будут завершены в срок.

Несмотря на то, что на части строительных площадок замерли краны и изредка появляется лишь один-другой работник, концерн NUKEM Technologies уверяет, что кризиса нет. Работы проводят, их планируют завершить в срок - проект B1 – до конца 2013 года, другие проекты - B2, B3 B4 – еще через полгода.

"Работая на таком сложном объекте, мы в первую очередь следим за безопасностью. В спешке не всегда удается выполнить работу хорошо. Поэтому иногда надо остановиться и, несмотря на все графики и даты, оценить сделанное, найти самое безопасное решение. Однако наша цель - установленная окончательная дата", – сказал гендиректор NUKEM Technologies Ульф Кутчер.

Литовцы уже неоднократно слышали оправдания и объяснения подрядчика, поэтому уже сомневаются в их обоснованности.

"Пока нет просчитанного, до конца оцененного графика проекта, мы сегодня сказать не можем. Это цель", - сказал гендиректор ИАЭС Жильвинас Юркшус.

Могильник для отработанного топлива должен был быть завершен в 2011 году, однако появились разногласия по поводу его стоимости. После вмешательства ЕК проект несколько сдвинулся с места, сейчас он снова буксует, так как ИАЭС не принимает контейнеры, произведенные партнером NUKEM Technologies немецкой компанией GNS.

Заказчик требует, чтобы безопасность контейнеров оценили немецкие и литовские эксперты. Немецкая государственная компания, обслуживающая ядерные отходы, утверждает, что все 20 контейнеров безопасны.

Однако литовцы без документов отказываются принимать контейнеры и оплачивать работы.

"Наша принципиальная позиция – точно будем контролировать и требовать, чтобы выполнили то, что указано в договоре и техническом проекте, а подрядчик это быстро решить не может, быть может сегодня у него нет технического решения, поэтому денег не получает", – сказал Юркшус.

Министр энергетики Литвы Секмокас не скрывает, что по тому, как идут работы, а особенно после историй о взяточничестве субподрядчиков, о котором заговорили публично, подрядчик не внушает ему доверия.

"Самый быстрый способ – завершить работы, заплатить за них. Тогда мы сможем другие работы выполнять своими силами, чтобы не было мнимых и реальных недоговоренностей, чтобы проекты быстро продвигались, и средства использовались эффективно. Лучше делать своими силами и отвечать за это, чем делать с подрядчиком, который не вызывает доверия", – сказал министр.

Запаздывающие проекты бьют ИАЭС по карману. Пока из второго реактора не вывезли топливо, присмотр за ним ежегодно обходится в 2 млн. литов. А в переговорах с ЕК о финансировании Литве прямо говорят: зачем вам дополнительные сотни миллионов в будущем, если вы не использовали почти 250 млн. из выделенных средств.
